精整區工藝技術操作規程,棒線技術

1、冷床

1.1.作用

對軋后倍尺進行加速、制動、并送入冷床冷卻、編組,保證冷床上的倍尺平直且一端對齊。

1.2.設備組成及特點

冷床區輸入輥道長200米,輸入輥子數量146個,間距1.2米,線速度3~23米/秒,輥道電機變頻調速;輸入輥道區設備包括前段輥道,輸入輥道,制動板及其傳動液壓缸,矯直板等。冷床(長X寬)12.5X120米,包括活齒條梁裝配,冷床傳動裝置,對齊輥道以及棒材提升裝置;冷床動作周期約3.55秒,傳動電機直流調速;對齊輥道線速度0.12~0.97米/秒, 輥道電機變頻調速。冷床輸出部分包括排布料鏈?zhǔn)竭\輸機及其傳動裝置,批料升降運輸小車及其傳動裝置,輸出輥道和升降擋板,鏈條及小車間距1.6米等,輸出輥道長度156米,線速度1~2.2米/秒,輥道電機變頻調速;輥子數量60,間距1.6米。

輸入輥道為電機直接與輥子相聯來實現對輥子的傳動。電機被固定在輥道支架上.

對齊輥道為電機直聯減速機,減速機輸出軸連接鏈輪,對齊輥子軸頭也為一鏈輪,通過鏈條實現傳動。

輸出輥道為電機直連減速機,與輥子直接相聯來實現對輥子的傳動。

輸入輥道與矯直板之間為液壓缸驅動升降的制動板,液壓缸共11個,驅動曲柄,曲柄通過一根長軸聯合動作,全長156米的制動板同時動作,一齊升降。

冷床本體中的活動梁和固定梁為一些橫梁和縱梁組成的框架式結構,上面為一排垂直軋制中心線,間距基本相等的齒條,齒條總長約為8.125米。活動梁上齒條隨活動梁在冷床傳動裝置驅動下運動。當活動梁齒條運動到與固定梁齒條齒頂標高相同時,在平行于軋制中心線方向,兩齒條齒槽齒形重合。

冷床本體中的傳動裝置為電機傳動蝸輪減速機,減速機輸出軸傳動一長軸,(長軸長度約為96米),是由~4.3米的軸通過聯軸器連接起來形成的長軸。冷床傳動軸上通過一組偏心輪機構來使其上活動梁進行平動。齒條梁的運動軌跡為豎直平面內一個圓。

排布料鏈?zhǔn)竭\輸機及批料升降小車的傳動裝置為電機傳動錐齒輪減速機,減速機輸出軸傳動一長軸,(長軸長度約為96米),是由5到6米的軸通過聯軸器連接起來形成的長軸。鏈?zhǔn)竭\輸機長軸上為一組鏈輪,通過鏈輪牽引鏈條實現鏈條在鏈條梁上移動以及通過鏈條牽引升降運輸小車移動。排布料運輸鏈和升降運輸小車鏈條傳動裝置個5套。

設備的傳動中冷床輸入輥道制動板和升降運輸小車為液壓缸驅動;輸入輥道上的撥鋼器,對齊輥道處的棒材升降裝置,輸出輥道出口的升降擋板為氣缸驅動。電機傳動的設備有輸入輥道,對齊輥道,輸出輥道傳動,冷床傳動裝置,排布料運輸鏈和批料升降小車橫移傳動裝置。通過各旋轉編碼器和接近開關,光電開關來保證設備的運動到位及安全運行。通過液壓配管為液壓缸提供動力,通過干油配管和手動加油為各個轉動副提供潤滑。

1.3.操作

1. 3.1.按鈕操作說明

1)正常生產時,各狀態按鈕處于自動控制狀態。

2)停車時,使各狀態按鈕處于“維護”狀態。

1. 3.2.開車前的準備

1)檢查床面,確認無雜物。

2)了解上一班的報警信息和運行情況。

3)與冷床操作工配合,在手動狀態下進行冷床區域設備的試運轉,檢查運轉是否良好。

4)根據產品規格設定倍尺長度,倍尺的編組支數、長、短等參數,在畫面上點擊“TAKE OVER”檢查參數設定是否合理。

5)根據產品規格選擇齊頭輥道組數,并在界面上設定其速度;對Φ14及以下規格要投入冷床托起裝置,并設定托起延時時間。

1. 3.3.開車及運轉

1)按下述要求完成按爐送鋼。

a.物料跟蹤管理系統投入時,將自動完成,要注意換號時的確認。

b.人工操作時,一個爐號軋完,接3#臺操縱人員通知并確認后,按下動齒條的手動按鈕,使兩爐號中間空出兩個齒槽。

c.換爐號時依據上述規則,兩爐號之間的倍尺要空出四個以上的齒槽,使編組鏈可以清空。

d.換爐號時,應將編組鏈上上一爐號的鋼移開一個長步距;換爐號時將上一爐號的鋼全部托出后,再編組下一爐號。

e.通知5#操作臺操作人員。

f.通知質檢人員進行取樣。

2)保證軋件冷卻質量,根據軋件使用技術性能,決定軋件冷卻方式。

3)根據生產情況,控制精整區域的生產節奏,必要時調整能力參數。

1.4.異常事故處理:

1.4.1.軋件不能準確上冷床,重新設定“校正倍尺上冷床的位置”。

1.4.2.軋件不能保證平直,檢查裙板面是否高低一致,檢查動齒條、編組鏈、托出小車等部件的電氣聯鎖是否同步,必要時加以調整。

1.4.3.倍尺尾部彎頭嚴重時,減小倍尺剪的超前系數。

1.4.4.倍尺不能齊頭或齊頭后拱起,要調整托起裝置的托起延時。



2、冷飛剪

2.1.設備參數、組成及作用:

2.1.1工藝參數

來料規格:Æ10~50 mm

來料速度:1.0~1.5 m/s

來料溫度:≤300℃

剪切鋼種: 碳素結構鋼、優質碳素結構鋼、冷鐓鋼、合金結構鋼、低合金鋼。

2.1.2設備性能

剪機型號:LFJ450-1.5 型,曲柄連桿式

最大剪切力:4500 kN

軋件速度:1~1.5 m/s

剪切最大直徑: Æ50 mm

剪切溫度: ≤300℃

最短定尺長度:6 m

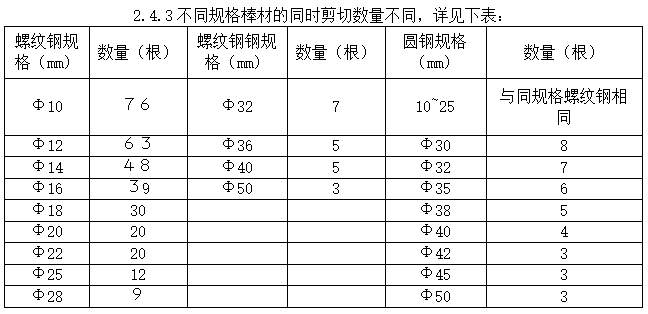

剪切軋件根數: 見剪切制度

電動機 型號:ZTFS-450-22,2臺

功率:N=750 kW, 660V

轉速: 0~750 r/min

剪刃回轉半徑:R=250 mm

總速比:i=9.597

2.1.3組成

冷床輸出、輸出輥道,壓輥,升降擋板,冷剪前后電磁輥道,擺動輥道,切頭收集裝置。

2.1.4作用

將齊頭后的倍尺組整齊地送入冷飛剪進行定尺剪切,并將定尺(或短尺)組送往收集臺架。

2.2.開車前準備

2.2.1.了解上一班的報警信息和運行情況,檢查參數設定是否合理。

2.2.2.配合地面人員進行設備檢查及傳感器的檢查。

2.2.3.按下LAMP – TEST按鈕,檢查控制臺按鈕燈是否正常。

2.2.4.與地面人員聯系確認后,點動試車,確認設備運轉良好。

2.3.操作

2.3.1.冷剪出口狀態選鈕選擇在自動狀態。

2.3.2.根據生產要求設定定尺長度。

2.3.3.根據棒材規格,設定冷床輸出輥道、冷剪后加速輥道的速度,并在生產過程中根據定尺剪切情況及時調整剪切長度,保證定尺精度。

2.3.4.根據切尾的長短,及時修正倍尺長度,提高成材率和定尺率。

2.3.5.當一組倍尺剪切完后,如剪刃周圍及輥道上有鋼頭,應通知冷剪操作工處理后再進行剪切。

2.3.6.產品規格發生變化時,配合冷剪操作工調整冷剪前后擺動輥道的高度。

2.3.7.改變定尺長度時,重新設定customer . Length,并通知5#臺操作人員,在得到確認后才開始剪切,并調整corr. Length,保證定尺剪切精度。

2.3.8.換號時停止剪切,通知5#臺操縱人員。若換爐號,等1#輸送鏈無鋼后才能剪切下一爐號的鋼;若換鋼號,須等1#~4#輸送鏈上均無鋼后才能剪切。

2.3.9.換剪刃時,在畫面上對冷剪逆變器、干油站進行停送電,冷剪手動速度設定為0,并負責與電工聯系進行冷剪的停送電。

2.4 冷飛剪的剪切制度

2.4.1冷飛剪機的最短定尺長度為6M,這是由飛剪機的啟停工作制決定的。

2.4.2剪切Ф25MM以下的棒材的使用平剪刃,剪切Ф25MM(含)以上的棒材、型鋼時使用相應孔型剪刃。使用孔型剪刃時,需同時更換與孔型剪刃相配的壓輥及篦條。

2.5冷剪的調整與設定

2.5.1冷飛剪的調整

冷飛剪的調整只要在設備安裝無誤且驗收合格的基礎上方可進行。

冷飛剪的調整應按圖紙的要求進行。

冷飛剪的剪刃側隙應調至0.3-0.4mm。調整剪刃間隙時,首先應消除齒輪側隙,再通過修磨墊片將剪刃間隙調至0.3-0.4mm.

剪刃重合度最大為5mm。剪刃重合度的調整主要通過修磨剪刃和加墊片進行調整。

入口和出口導板的調節應以軋件能順利導入和導出飛剪機并保證軋件變形最小為原則進行。

各轉動部件應運轉靈活,不得有卡阻現象,必要時重新調整軸承間隙。

編碼器或接近開關的位置調整按電器控制的要求進行,

人工盤車,使剪刃轉動數周,確認無碰撞現象發生。

2.5.2剪刃起始位置:剪刃齒合后90°位置

冷飛剪剪機剪切速度設定:按冷床輸出輥道實際速度設定。

冷飛剪機超前率的初步設定:

  超前率=250/(250-h)

  式中:h=被剪切軋件斷面高度。

  試車時可根據具體情況調整超前率。

定尺長度設定:按工藝要求,最短不小于6m

2.6.異常事故處理

2.6.1.冷床輸出輥道有亂鋼,要手動操作配合冷床操作工處理。

2.6.2.若遇有倍尺疊加時,須等攤平后再剪切,杜絕疊加剪切,防止頂剪刃或出現定尺彎頭。

2.6.3.若定尺不準,檢查電磁輥磁性、光柵信號是否正常,剪后加速輥道速度、擺動輥道的高度、壓輥的定位是否合適。

2.6.4.剪切過程中出現倍尺往一邊跑偏,特別是螺紋鋼,這一般是由軸錯造成,通知精軋調整工消除軸錯。



3、定尺收集裝置

3.1.作用

將定尺材經計數后移送到成捆裝置進行成捆或堆垛。

3.2.操作

3.2.1.開車前的準備

1)了解上一班的設備運轉情況。

2)配合檢查檢測元件是否有效,檢測頭處如有污物應及時清理。

3)配合輸送鏈操作工在手動狀態下點動操作,檢查設備運轉是否正常。

4)接班或設定好參數后,在畫面上點擊“TAKE OVER“檢查參數設定是否合理。

3.2.2.定尺長度>6m時,與輸送鏈操作工聯系確認,并一起將兩線離合器閉合,使兩線同時動作,操作如下:

3.2.3.將旋轉臂復位,設定卸鋼位置。

3.2.4.根據軋制品種設定對齊輥道的速度及對齊時間。

3.2.5.根據生產的規格及設備情況設定各段鏈的速度。

3.2.6.計數器、棒層分離裝置:設定成品捆支數、保持鏈及計數速度,同時按比例設定并隨時調整1#、2#鏈的速度,保證計數的順利進行。

3.2.7.使用層寬計數裝置的操作

將電磁翻轉臂調整到初始位置。

根據所生產規格及工藝要求,通過蝸輪蝸桿機構調整擋塊和接近開關位置。

根據層寬相應調整電磁翻轉臂上擋板及接近開關的位置。

當成品材定尺長度為6米及以下時,扳開各設備離合器,此時每區均可分為兩線單獨動作,其操作方法相同。

3.3.換號時的規定:

接到4#操作臺換號通知時,應明確新、舊號棒層的位置,并通知輸送鏈操作工注意,避免混號。

換爐號時,需等1#鏈上無鋼后方可送鋼;換鋼號時,則需等1?!?#鏈上均無鋼后方可送鋼,并通知掛牌工上一號最末一(或兩)捆的具體位置。

3.4.異常事故處理:

本區域內出現亂鋼,應立即按下Q – STOP按鈕,并通知CP4停止往本區送鋼。

計數器發生堆鋼時應立即停車,找出原因并排除后方可繼續生產。

使用堆垛機時,若有鋼滑至4#鏈末尾,翻轉臂在回轉時會被卡住,此時應立即停車,待鋼移開后再開車。



4、定尺成捆裝置

4.1.操作

4.1.1.開車前的準備

1)了解上一班設備運行情況及操作情況。

2)配合輸送鏈操作工手動檢查設備運行是否正常,旋轉臂、成捆臂動作是否同步,有問題及時向班長反映,等問題處理后方可開車。

3)按設備點檢規程要求,檢查設備的潤滑情況,有問題要及時處理。

4)開車前將設備送電完畢,,按品種設定好工藝參數,并通知輸送鏈操作工。

5)與輸送鏈操作工一起根據成品捆的大小調整立幫輥道的寬度。

4.1.2.作業

1)當定尺為6m或以下時,打開離合裝置,在面板上選擇兩線同時處理兩排6m棒材或單線處理一排6m棒材;當定尺>6m時,需雙線同步動作。

2)操作時密切注意運行情況,必要時修訂工藝參數,保證生產順利進行。

3)定支包裝時,要確認已收集層數,并與定尺收集裝置平臺上作業人員密切聯系,保證成品捆支數的準確。

4)換號時,與4#臺操縱工及輸送鏈操作工聯系,收集完上一號的鋼,再收集下一號的鋼,并通知掛牌工上一號的最末一(或兩)捆的確切位置。

4.2.異常事故處理

4.2.1.操作中,發生棒材跑偏,應立即停車,并配合輸送鏈操作工處理事故。

4.2.2.如發生卡鋼、亂鋼事故,應聽從鏈上人員指揮進行操作,防止造成設備事故。

4.2.3.出現緊急情況或發生設備故障時,按下E – STOP急停按鈕并迅速處理,等排除故障后再進行操作。



5、打捆

5.1、手動打包機打包帶打包要求:

1、9m定尺材打包帶打6道,分布均勻,中間2道打包帶平均分布(距離各自近距端部近似相等),頭部各打2道,距離端部300~500m。示意圖如下:

2、12m定尺打包帶打7道,打包示意圖如下:中間一道近似中間位置,其余中間兩道距離端部3000mm左右,端部各打兩道,距離端部300~500mm。

5.2、自動打包機打包盤條打包要求:

1、9m定尺材打包盤條打4道,分布均勻,中間2道打包盤條平均分布(距離各自近距端部近似相等),頭部各打1道,距離端部600~900m。示意圖如下:

2、12m定尺打包盤條打5道,打包示意圖如下:中間一道近似中間位置,其余中間兩道距離端部3000mm左右,,端部各打兩道,距離端部600~900mm。

5.3、打包具體要求:

打捆要牢固,保證一端齊頭平整,另一端長度差不大于20mm,鋼材不得交叉壓摞,不得有機械彎曲。打完包后的鋼材捆需保證在正常的吊裝發貨、裝貨過程中的完好,不允許鋼材捆出現大量斷帶、散包等返包捆的產生。

自動打包機打包時如因材料問題等原因出現大量斷帶現象,需在端部各增加一道打包。另在少支情況下需加支時,需完全拆包加支后重新打包,重新打包后的鋼材捆不允許夾帶打包材、打包帶。



6、精整區操作臺外作業規程

6.1.冷床作業

6.1.1.職責:與4#操作臺操作工配合保證冷床區域設備的順利運行。

6.1.2.生產前的準備

1)了解上一班次的生產及設備運行情況。

2)按《設備使用和維護規程》中的規定和要求,對3#剪后傾翻輥道、3#剪后加速輥道、上冷床輥道、冷床、齊頭輥道、托起裝置、編組鏈、下冷床輥道、冷床后升降擋板等進行點檢。

3)完成上述工作并安全確認后,通知4#臺操縱工試車,同時點檢設備,發現問題及時處理,再通知4#臺操縱工可以開車。

4)檢查各種檢測元件是否可靠,及時清除影響檢測信號的氧化鐵皮等雜物。

5)做好所用工器具的準備與檢查。

6.1.3.操作

1)生產中注意觀察裙板、齒條、齊頭輥道、編組鏈、托出小車、輸出輥道等設備的運轉情況,發現問題與4#臺操作臺聯系,并及時處理,保證生產的順利進行。

2)注意觀察棒材表面的質量,發現問題及時通知軋機熱檢工。

3)軋制Φ28及以上規格的圓鋼、螺紋鋼時,負責安裝梳形器。

4)因各種原因造成的彎鋼、亂鋼,當班必須處理完,做到場地干凈交班。

6.1.4.異常事故處理

1)觀察倍尺送入冷床的情況,若倍尺不能正確地上冷床,通知4#臺停止過鋼,把錯槽鋼歸隊,不能挽救的要剪斷或割斷后拽出冷床,保證進入冷剪的倍尺層平直、無疊鋼。

2)倍尺拋入冷床時打彎現象嚴重,要及時通知4#臺操縱工停車,查找原因,并把裙板調平后再開車。

6.2.冷剪操作

6.2.1.職責:與4#臺操縱工配合,保證冷剪的順利運行。

6.2.2.生產前的檢查與準備

1)了解上一班次的生產及設備運行情況。

2)按《設備使用和維護規程》對設備進行點檢、維護。

3)做好所用工具的檢查與準備。

4)檢查剪刃的緊固、磨損與崩刃情況,有問題要及時緊固或更換。

5)檢查冷剪前后光電管是否可靠,及時清除周圍雜物。

6)完成上述工作并安全確認后,通知4#臺操作工手動試車,同時點檢設備,發現問題及時處理后,再通知4#臺操作工可以開車。

6.2.3.操作

1)生產中注意觀察冷剪及輔助設備的運轉情況,發現異常,應通知4#臺操作工,并與作業區負責人聯系及時處理,確保設備運轉良好。

2)注意觀察倍尺組在剪切時彎頭情況,判斷剪刃的磨損程度,決定是否更換剪刃。

3)及時清理冷剪前后沒有掉進溜槽里的切頭、切尾,防止冷剪發生卡鋼事故。

4)及時清理冷剪后輥道上的棒材頭、尾及短尺,防止光電管發出錯誤信號。

5)冷床區域出現亂鋼時,協助冷床操作工進行處理。

6)換孔型剪刃時,同時更換帶槽導輥。

7)更換產品規格時,負責調整冷剪前后擺動輥道的高低及壓輥的定位,調整步驟如下:

①手動將棒材層移到冷剪位置,但頭部不要搭到剪后擺動輥道上,壓下剪前擺動輥道壓輥。

②手動點動剪刃,使上下剪刃距棒材層上下面20~3mm。

③調整剪前擺動輥高度使棒材層與上下剪刃等距。

④手動反轉冷剪剪刃,并手動緩慢地向前移動棒材層,使其頭部超過剪后擺動輥道,壓下剪后壓輥。

⑤同第二步,調整剪后擺動輥高度,使棒材層與上下剪刃等距。

8)下班前把冷剪四周的雜物清理干凈,做到場地干凈交班。

6.2.4.異常事故處理

1)溜槽卡鋼時,應通知4#臺操作工暫停剪切,確認停機后用長鉤勾捅,使鋼頭順利滑入切頭筐。

2)冷剪曲柄卡鋼時,應通知4#臺操作工給冷剪斷電,確認停機后用直頭割把割掃,清除曲柄與慣性輪之間的鋼頭。

6.3.短尺收集、取樣操作

6.3.1.職責:完成亂尺的齊頭、收集、包裝、稱重、入庫;并按要求取樣。

6.3.2.生產準備:

1)了解上一班的設備運行情況及取樣情況,執行交接班制度。

2)按《設備使用和維護規程》對設備進行點檢、維護。

3)與5#臺操作人員聯系,進行設備的試運轉,確認運行良好。

6.3.3.開車及運轉:

1)按下表的打捆要求,用綁絲人工打捆,并做到一頭齊。

2)打捆時,要停下短尺鏈,防止后邊的短尺散落下來。

3)把鋼號、規格、班次等寫到標牌上,并掛在捆的兩端(每端1個)。

4)取樣前首先核對送鋼卡片的爐號、鋼號,然后取樣。

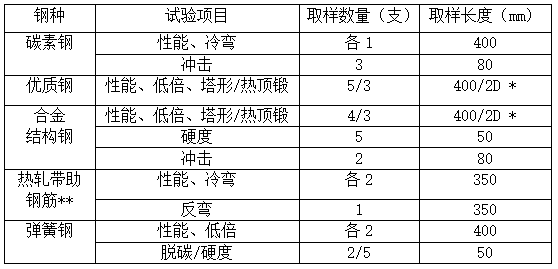

5)按下表要求在每爐的短尺上取樣,一支短尺只能取一支樣。

注:*D表示產品的直徑;* *全稱為“鋼筋混凝土用熱軋帶助鋼筋”。

6)把鋼號、爐號、規格等幾項內容打印/寫在取樣標牌上。

7)用細鐵絲把試樣捆綁兩道,掛上標牌,放到取樣斗子內。

8)換鋼號時,與4#臺操作工聯系,將上一鋼號的短尺全部收集打捆后,再收集下一鋼號的短尺。

9)大規格短尺按亂尺材入庫時,要嚴格執行產品及包裝標準,并按定尺捆的入庫程序辦理入庫,亂尺材單獨堆垛(井字)。

10)短尺鏈出現亂鋼或?qū)Σ积R時,要及時擺正、拽齊,保證短尺捆齊整。

6.4.輸送鏈操作

6.4.1.職責:與5#臺操作工配合,保證軋件從輸送鏈到成品收集鏈的運行順利。

6.4.2.生產準備:

1)檢查旋轉臂、電磁翻轉臂、1~4#鏈及輥道是否正常運行,仔細檢查鏈條張緊情況及運行是否穩定,有無斷裂現象,檢查確認檢測元件工作正常。

2)產品需計數時,與5#臺操作工一同檢查計數器以及所有提升裝置工作是否正常,如有問題,要及時調整,保證其正常運行。

3)仔細檢查打捆機易磨損部位,如:穿線板、扭結頭、滑槽等,要做到及時更換。吹掃滑槽中氧化鐵皮,滑槽中如有線頭及時清出。

4)檢查常用工器具是否齊全好用。

6.4.3.開車與運轉

1)正常生產時,注意檢查定尺剪切精度,出現問題及時通知4#臺操作工。

2)把要計數的重疊鋼、亂鋼及時鋪平擺正,保證鋼材的計數準確,并通知5#臺操作工進行參數調整。

3)生產中保證鋼材的順利輸送,有短尺或不合格品混入時及時挑出。

4)換爐號、鋼號時密切注意更換情況,和5#臺操作工、掛牌工確認上一號最后一捆或兩捆的確切位置,防止發生混號。

5)根據捆的大小調整立幫輥道的寬度。

6.4.4.異常事故處理

1)輸送鏈接受棒材有偏斜現象時應及時擺正,防止棒材卡住鏈條。

2)出現亂鋼時,通知5#操作工停機,確認后,一同把亂鋼清出臺架。

3)成品捆頂鏈子:檢測元件失效造成動作失控,檢查檢測元件,如果處理不了,通知電修人員修理。

6.5.掛牌操作

6.5.1.職責:核對標牌與送鋼卡片的一致性,并掛牌、入庫。

6.5.2.主要設備:標牌打印機:1套/區。

6.5.3.生產準備:

1)了解上一班的設備運行情況。

2)了解上一班的爐號、鋼號、產品規格等生產信息。

3)按《設備使用和維護規程》對設備進行點檢、維護。

4)準備鋁制標牌、細鐵絲。

6.5.4.操作

1)核對物料跟蹤系統的爐號、鋼號、規格等。

2)確認打印后的標牌無誤后,按要求掛在成品捆兩端。

3)換鋼號時,必須指揮天車將上一鋼號的捆全部入庫后,再吊運下一鋼號的材。

4)出現待檢時,兩個標牌掛在捆的同一端,通知天車工吊放到本班待檢位置,并在《班產出材記錄》上做好記錄。

5)待檢材處理入庫,要在當班《班產出材記錄》上做好記錄。

6)地面站操作:

將選擇開關打向LOCAL位;

按下“卸捆”的START按鈕;

選擇捆收集臺架的工作線,通過按鈕控制第一段、第二段的前進/后退,以及第一段鏈升/降。

6.5.5.異常事故處理

1)標牌打印錯誤時,將該捆的重量輸入到稱重計算機中重新打印標牌。



2)成品捆兩端不齊時,要用大錘打齊,或先吊出待檢,等處理完后再入庫。
